Auf dieser Webseite informiert die Niederlassung Südbayern der Autobahn GmbH des Bundes über Planungs- und Bauprojekte an der A 93 und an der A 3 bei Regensburg
Die Autobahnen im Raum Regensburg
Aktuelle Meldungen zu größeren Autobahnbaustellen im Raum Regensburg
Die Autobahn Südbayern bemüht sich, die Einschränkungen so gering wie möglich zu halten. Sie dankt den Verkehrsteilnehmerinnen und Verkehrsteilnehmern für ihr Verständnis und wünscht eine gute und sichere Fahrt.
11.4., 19 Uhr – 13.4., 16 Uhr: 2024: Sperrung Anschlussstelle Rosenhof in Fahrtrichtung Nürnberg
Von Freitag, 11 April 2025, ca. 19 Uhr bis Sonntag, 13. April 2025, ca. 16 Uhr sind an der Anschlussstelle Rosenhof das Abfahren von der A 3 aus Passau kommend und das Auffahren auf die A 3 in Richtung Nürnberg nicht möglich. Grund dafür sind Sanierungsarbeiten an der nördlichen Aus- und Einfahrtsrampe der Anschlussstelle Rosenhof. Die Arbeiten finden am Wochenende statt, um den Berufsverkehr so wenig wie möglich zu beeinflussen. Der Verkehr auf der Bundesstraße 8 kann in beiden Fahrtrichtungen aufrechterhalten werden. Ebenso ist der durchgehende Verkehr auf der A 3 von der Sperrung nicht betroffen. Das Abfahren von der A 3 aus Regensburg/Nürnberg kommend und das Auffahren in Richtung Passau sind ebenfalls möglich.
Im Zuge der Sanierungsarbeiten werden die in die Jahre gekommenen, durch Risse und Ausbrüche geprägten Asphaltschichten abgefräst und durch eine neue Deck- und Bin-derschicht ersetzt.
Für die Dauer der Bauarbeiten werden alle Verkehrsteilnehmer, die von der Autobahn A 3 an der Anschlussstelle Rosenhof in Fahrtrichtung Nürnberg abfahren möchten, gebeten an der nachfolgenden Anschlussstelle Neutraubling auszufahren und der Bedarfsumleitung U68 zu folgen. Diejenigen Verkehrsteilnehmer, die an der Anschlussstelle Rosenhof mit Zielrichtung Nürnberg auffahren wollen, werden gebeten der Bedarfsumleitung U34 bis zur Anschlussstelle Neutraubling zu folgen.
Die Anschlussstelle Rosenhof liegt im Bereich der vom Autobahnkreuz Regensburg bis Rosenhof vollständig auf sechs Fahrstreifen erweiterten A 3. Zur Optimierung der Bauabwicklung und um die Auswirkungen auf den Verkehr möglichst gering zu halten, wurden in diesem Abschnitt im Zuge der Erweiterung nicht alle Anschlussstellen erneuert – dies geschieht nun schrittweise im Nachgang.
2.4. bis Ende Mai bzw. Ende Juni 2025: geänderte Verkehrsführung an der AS Bad Abbach und an der T&R Pentling
Aktualisiert am 9.4. / Änderungen sind unterstrichen
Voraussichtlich ab Ende März Seit 2. April ist in Fahrtrichtung Regensburg an der Anschlussstelle Bad Abbach als auch an der Tank&Rast-Anlage Pentling die Verkehrsführung geändert.
AS Bad Abbach (bis Ende Mai 2025): Für den Verkehr, der aus München kommend in Bad Abbach abfahren möchte, beginnt der Ausfahrtstreifen bereits rund einen Kilometer eher als gewohnt.
Tank&Rast-Anlage Pentling (bis Ende Juni 2025): Für den Verkehr, der von der T&R-Anlage Pentling auf die A 93 in Fahrtrichtung Regensburg auffahren möchte, ist der Einfahrtsstreifen um rund einen Kilometer länger als gewohnt.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
1.4. bis Mitte Dezember 2025: erhebliche Einschränkungen am Dreieck Saalhaupt
Aktualisiert am 27.3. / Änderungen sind unterstrichen

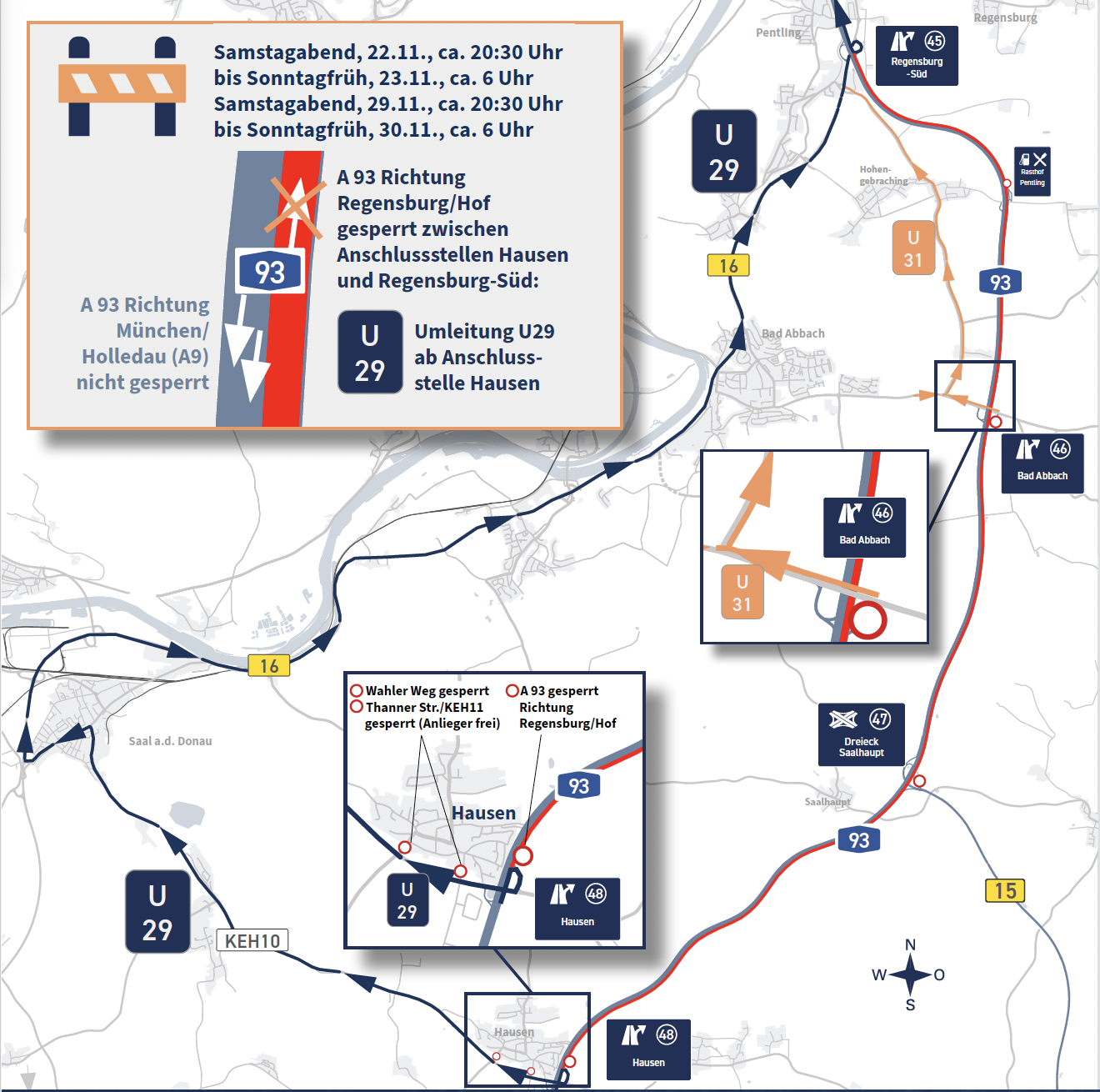

Voraussichtlich ab Ende März Ab 1. April 2025 ist die direkte Überfahrt von der B 15 (ehem. B 15n) auf die A 93 in Richtung Regensburg gesperrt. So werden bis Mitte Dezember 2025 zusätzlicher Rückstau und Unfälle beim Einfädeln in den einstreifigen Bereich auf der A 93 in Richtung Regensburg verhindert. Die ausgeschilderte Umleitung führt vom Dreieck Saalhaupt über die A 93 in Richtung Holledau/München mit Umkehren an der Anschlussstelle Hausen. Die Autobahn Südbayern bittet die Nutzerinnen und Nutzer die ausgeschilderte Umleitung zu nutzen und mehr Zeit für ihre Fahrten einzuplanen. Das Umfahren der Engstelle führt zu mehr Verkehr, zu Stau und langen Fahrtzeiten auf anderen Straßen, die nicht für den Autobahnverkehr geeignet sind.
Ebenfalls von Ende März vom 1. April bis Mitte Dezember 2025 ist die Überfahrt von der A 93 aus München kommend auf die B 15 (ehem. B 15n) in Richtung Landshut nicht möglich. Die ausgeschilderte Umleitung U2 führt ab der Anschlussstelle Hausen (A 93) über die Kreisstraße K10 und die Staatsstraße 2144 zur Anschlussstelle Schierling-Nord (B 15).
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
2.4. bis Mitte Mai 2025: Kreuz Regensburg, direkte Überfahrt München-Passau nicht möglich – Umleitung im Kreuz
Ab 2. April bis Mitte Mai 2025 steht in Richtung Regensburg/Hof auch zwischen der Anschlussstelle Regensburg-Süd und dem Autobahnkreuz Regensburg nur ein Fahrstreifen zur Verfügung. Dadurch ist in dieser Zeit die direkte Überfahrt von der A 93 aus München kommend auf die A 3 in Richtung Passau nicht möglich. Die mit LED-Tafeln ausgeschilderte Umleitung führt über die anderen Verbindungsfahrbahnen im Autobahnkreuz. Alle anderen Richtungswechsel zwischen der A 3 und der A 93 sind ohne Umleitung möglich.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
2.4. bis Mitte Mai 2025: AS Regensburg-Süd, Sperrung der Ausfahrt aus München kommend
Aktualisiert am 27.3.. Änderungen sind unterstrichen
Ab Ende März 2. April bis Mitte Mai 2025 ist die Ausfahrt aus München kommend gesperrt. Grund sind Arbeiten zur Fahrbahnerneuerung direkt im Bereich der Anschlussstelle. Als Ersatzausfahrt dient die Anschlussstelle Bad Abbach. Von dort aus ist die Umleitung U 31 über die Kreisstraße 2143 durch Bad Abbach und über die B 16 zur Anschlussstelle Regensburg-Süd ausgeschildert.
Die Einfahrt in Richtung Regensburg sowie die Ausfahrt aus Regensburg kommend sind an der Anschlussstelle Regensburg offen.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
seit 25.3.: Richtung Regensburg einstreifig zwischen Dreieck Saalhaupt und AK Regensburg
Aktualisiert am 25.3.2025. Änderungen sind unterstrichen.
Ab Mitte März 2025 ist auf der A 93 zwischen dem Autobahnkreuz Regensburg und dem Dreieck Saalhaupt mit erheblichen Verkehrseinschränkungen zu rechnen. Dann beginnt hier der planmäßige Aufbau der Baustellenverkehrsführung. Dieser ist notwendig, um heuer die alte Betonfahrbahn der A 93 in diesem Abschnitt abzubrechen und durch eine Asphaltfahrbahn zu ersetzen. Damit diese Arbeiten umgesetzt werden können, wird der Verkehr beider Fahrtrichtungen auf die andere, bereits 2023 erneuerte Fahrbahn verlegt.
Daher stehen bis zum geplanten Projektende im Dezember 2025 insgesamt nur drei Fahrstreifen zur Verfügung:
- seit
24.25. März 2025: ein Fahrstreifen für die Fahrtrichtung Regensburg/Hof
Höchstgeschwindigkeit begrenzt auf 80 km/h - seit 22. März 2025: zwei verengte Fahrstreifen für die Fahrtrichtung München/Holledau(A 9)
Höchstgeschwindigkeit begrenzt auf 80 km/h, in den Bereichen der Anschlussstelle Regensburg-Süd und der Tank&Rast-Anlage Pentling wegen der Ein- und Ausfahrten auf 60 km/h
Der Aufbau der Verkehrsführung dauert insgesamt zwischen zwei und drei Wochen. In dieser Zeit kann es nachts und auch tagsüber zu weiteren Einschränkungen kommen.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
seit 22.3.: Richtung München verengte Fahrstreifen zwischen AK Regensburg und Dreieck Saalhaupt
Aktualisiert am 25.3.2025. Änderungen sind unterstrichen.
Ab Mitte März 2025 ist auf der A 93 zwischen dem Autobahnkreuz Regensburg und dem Dreieck Saalhaupt mit erheblichen Verkehrseinschränkungen zu rechnen. Dann beginnt hier der planmäßige Aufbau der Baustellenverkehrsführung. Dieser ist notwendig, um heuer die alte Betonfahrbahn der A 93 in diesem Abschnitt abzubrechen und durch eine Asphaltfahrbahn zu ersetzen. Damit diese Arbeiten umgesetzt werden können, wird der Verkehr beider Fahrtrichtungen auf die andere, bereits 2023 erneuerte Fahrbahn verlegt.
Daher stehen bis zum geplanten Projektende im Dezember 2025 insgesamt nur drei Fahrstreifen zur Verfügung:
- seit
24.25. März 2025: ein Fahrstreifen für die Fahrtrichtung Regensburg/Hof
Höchstgeschwindigkeit begrenzt auf 80 km/h - seit 22. März 2025: zwei verengte Fahrstreifen für die Fahrtrichtung München/Holledau(A 9)
Höchstgeschwindigkeit begrenzt auf 80 km/h, in den Bereichen der Anschlussstelle Regensburg-Süd und der Tank&Rast-Anlage Pentling wegen der Ein- und Ausfahrten auf 60 km/h
Der Aufbau der Verkehrsführung dauert insgesamt zwischen zwei und drei Wochen. In dieser Zeit kann es nachts und auch tagsüber zu weiteren Einschränkungen kommen.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
22.3. bis Mitte Mai 2025: Einschränkungen an der AS Regensburg-Süd in Fahrtrichtung München
Aktualisiert am 21.3.2025. Änderungen sind unterstrichen.
Ab 22. März bis Mitte Mai 2025 ist die Einfahrt auf die A 93 in Richtung München mit einer STOPP-Stelle versehen. Ein Beschleunigungsstreifen findet leider auf der A 93-Brücke über die B 16 keinen Platz. Im Bereich der Anschlussstelle gilt daher in Richtung München eine Höchstgeschwindigkeit von 60 km/h.
Die Einfahrt in Richtung Regensburg sowie die Ausfahrt aus Regensburg kommend sind an der Anschlussstelle Regensburg offen.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
25.3. bis Mitte Mai: Einschränkungen zwischen R-Süd und AK Regensburg
Aktualisiert am 22.3.2025. Änderungen sind unterstrichen.
Ab 23. 24. März abends bis Mitte Mai 2025 steht in Richtung Regensburg/Hof auch zwischen der Anschlussstelle Regensburg-Süd und dem Autobahnkreuz Regensburg nur ein Fahrstreifen zur Verfügung. Ab Ende März ist dadurch auch die direkte Überfahrt von der A 93 aus München kommend auf die A 3 in Richtung Passau nicht möglich. Die ausgeschilderte Umleitung führt über die anderen Verbindungsfahrbahnen im Autobahnkreuz. Alle anderen Richtungswechsel zwischen der A 3 und der A 93 sind am Autobahnkreuz Regensburg ohne Umleitung möglich.
Ein Faktenblatt mit Grafiken zur Verkehrsführung 2025 steht unter Service zum Download bereit.
24.3. bis 25.4.: AS R-Kumpfmühl – Verkehrsführung auf dem Ausfahrtsast Fahrtrichtung München
Zwischen dem 24. März und 25. April 2o25 ist die Verkehrsführung auf dem Ausfahrtsast an der Anschlussstelle Regensburg-Kumpfmühl aus Norden kommend von zwei auf einen Fahrstreifen reduziert. Auf der A 93 selbst sind keine Einschränkungen geplant.
Grund für die Einschränkung ist der Aufbau von Hilfsstützen unter der A 93-Brücke, die über diesen Ausfahrtast führt. Diese Anschlussstellenunterführung (Bauwerk 34) wurde 1970 für den Verkehr eröffnet. Sie steht, wie viele andere Brücken, unter den hohen Belastungen ansteigender Verkehrszahlen und wird daher auch regelmäßigen Brückenprüfungen unterzogen. Ein Ergebnis der letzten Prüfung war, dass zur künftigen Aufrechterhaltung der Verkehrssicherheit auf der A 93 in diesem Bereich diese zusätzlichen Hilfsstützen unter dem Bauwerk notwendig werden.
20.10.2024, 20:20 Uhr: Infrastrukturprojekt nach 6 Jahren Bauzeit abgeschlossen
Seit Sonntagabend, 20. Oktober 2024, 20:20 Uhr, rollt der Verkehr auf der A 3 zwischen dem Autobahnkreuz Regensburg und der Anschlussstelle Rosenhof erstmals durchgehend auf dem neuen Lärmschutzbelag. Im für den sechsstreifigen Ausbau der A 3 bei Regensburg finalen Bauabschnitt wurden seit dem Abend des 18. Oktober 2024 auf der Richtungsfahrbahn Nürnberg zwischen der Anschlussstelle Regensburg-Burgweinting und dem Autobahnkreuz Regensburg nochmals rund 7.500 Tonnen dieses offenporigen Asphalts eingebaut. Die mit den Arbeiten verbundenen Verkehrseinschränkungen und die Teilsperrung der Anschlussstelle Regensburg-Universität sind aufgehoben. In den nächsten Wochen werden noch Restarbeiten umgesetzt – im Wesentlichen ist der sechsstreifige Ausbau der A 3 zwischen dem Autobahnkreuz Regensburg und der Anschlussstelle Rosenhof heute abgeschlossen worden.
Danke für sechs Jahre Geduld
Die Autobahn Südbayern dankt allen internen und externen Projektbeteiligten, Partnern, Behörden und kommunalen Verwaltungen für den gemeinsamen Kraftakt, dieses komplexe Infrastrukturprojekt im Zeitplan umzusetzen. Sie dankt der Wirtschaft und den Verkehrsteilnehmerinnen und Verkehrsteilnehmern für das Verständnis für die längeren Fahrzeiten und Verkehrseinschränkungen seit 2018.
Nicht zuletzt gilt der Dank den Anwohnerinnen und Anwohnern der einzelnen Bauabschnitte für deren teils mehrere Jahre lang anhaltende Geduld gegenüber den Belastungen durch die teils massiven Baumaßnahmen im direkten Wohnumfeld.
15.12.2023: A 3 ist durchgehend sechsstreifig zwischen Autobahnkreuz Regensburg und Anschlussstelle Rosenhof
Update, 15.12.2023, 7:50 Uhr:
Die sechsstreifige Freigabe der A 3 zwischen Autobahnkreuz Regensburg und Anschlussstelle Regensburg-Ost konnte in der Nacht zu Freitag, 15.12.2023, abgeschlossen werden.
Mit der sechsstreifigen Freigabe enden die baustellenbedingten Einschränkungen des Autobahnverkehrs nach knapp sechs Jahren A 3-Ausbau bei Regensburg. Aus diesem Anlass bedankt sich die Autobahn Südbayern bei den Menschen und den Betrieben in der Region für die langanhaltende Geduld, mit der sie den ausbaubedingten Belastungen seit Februar 2018 begegnet sind.
Nach dem Winter sind im kommenden Jahr noch verschiedene Restarbeiten notwendig. Die Autobahn Südbayern informiert rechtzeitig, falls für diese Arbeiten Verkehrseinschränkungen notwendig werden. Zum Abschluss des A 3-Ausbaus bei Regensburg folgt planmäßig in der zweiten Jahreshälfte 2024 der Einbau des Lärmschutzbelags auf beiden Fahrbahnen zwischen dem Autobahnkreuz Regensburg und der Anschlussstelle Regensburg-Ost. Der Lärmschutzbelag gehört zu den vorgesehenen Lärmschutzmaßnahmen, die im Zuge des A 3-Ausbaus umgesetzt werden und den Verkehrslärm bei den Anwohnerinnen und Anwohner reduzieren werden. Dieser sogenannte offenporige Asphalt hat eine sehr gute Lärmwirkung, ist beim Einbau jedoch sehr empfindlich, weshalb er nur in der warmen Jahreszeit bei trockner Witterung eingebaut werden kann. Während des Einbaus ist an mehreren Wochenenden im September und Oktober 2024 nochmals mit Verkehrseinschränkungen auf der A 3 zu rechnen. Weitere Details zu Terminen und den dafür notwendigen Verkehrseinschränkungen sind noch in der Planung und werden rechtzeitig bekanntgegeben.
14.11.2023: Neubau der Bahnbrücke Burgweinting abgeschlossen
Im Bereich der Bahnbrücke Burgweinting wurden am 18. April 2018 die beiden nördlichen Spuren der Richtungsfahrbahn Nürnberg auf die südliche Richtungsfahrbahn Passau umgelegt. Damit konnten die Arbeiten für den Neubau der nördlichen Brücke beginnen. Dieser wurde im Oktober 2021 abgeschlossen und der Verkehr floß seither auf der neuen, nördlichen Brücke – die Bauarbeiten an der südlichen Brücke konnten im November 2021 beginnen. Im November 2023 wurde auch die südliche Brücke fertiggestellt. Seit der Nacht vom 13. auf den 14. November 2023 fließt der Verkehr erstmals seit April 2018 in beiden Fahrtrichtungen auf eigenen Fahrbahnen über die Bahnbrücke Burgweinting.
5.7.2021: Verkehr zwischen Regensburg-Ost und Rosenhof auf sechs Fahrspuren
Nach dem Einbau des finalen Lärmschutzbelags zwischen den Anschlussstellen Regensburg-Ost und Rosenhof an den Wochenenden 18.-21. Juni 2021 und 2.-5. Juli 2021 wurde der rund sieben Kilometer lange, östliche Ausbauabschnitt in beiden Fahrtrichtungen sechsstreifig freigegeben. In Fahrtrichtung Nürnberg gilt zwischen Rosenhof und dem Beginn der Baustellenverkehrsführung für den westlichen Ausbauabschnitt an der Anschlussstelle Regensburg-Ost eine Höchstgeschwindigkeit von 100 Km/h. In der Gegenrichtung gilt zwischen Regensburg-Ost und Rosenhof eine Höchstgeschwindigkeit von 120 Km/h, bis im Laufe des Sommers 2021 die Vorarbeiten für den Neubau der B 8-Brücke über die A 3 an der Anschlussstelle Rosenhof beginnen.
