A 93 – Fahrbahnerneuerung Regensburg-Süd-Dreieck Saalhaupt und Erhaltungsabschnitt Saalhaupt-Abensberg

Auf dieser Webseite finden Sie Informationen zum aktuellen Planungsstand der beiden benachbarten Infrastrukturprojekte A 93 – Grundhafte Fahrbahnerneuerung Regensburg-Süd bis Dreieck Saalhaupt (2021 bis 2026) und A 93 – Erhaltungsabschnitt Saalhaupt bis Abensberg (ab 2027).


Das Projekt

Die Autobahn A 93 südlich von Regensburg wurde im Jahr 1984 eröffnet, mit zwei Betonfahrbahnen und jeweils zwei Fahrspuren. In den letzten Jahren traten immer mehr Schäden an den Fahrbahnen auf, die immer wieder repariert werden mussten. Um das Risiko von Vollsperrungen aufgrund von mangelnder Verkehrssicherheit zu minimieren, muss die A 93 in mehreren Abschnitten umfangreich erneuert werden.

2021-2026: Grundhafte Fahrbahnerneuerung Anschlussstelle Regensburg-Süd und Dreieck Saalhaupt

Im Abschnitt zwischen Regensburg-Süd und dem Dreieck Saalhaupt wurden die beiden Fahrbahnen der A 93 bereits grundhaft erneuert. Grundhaft bedeutet, dass nicht nur die Betonfahrbahnen durch Asphalt ersetzt wurden, sondern auch der gesamte Fahrbahnunterbau bis zu 1,5 Meter Tiefe erneuert wurde. Diese Arbeiten wurden 2021 und 2022 mit Vorab-Baumaßnahmen vorbereitet. Von 2023 bis Ende 2025 wurden die Hauptarbeiten durchgeführt – mit teils erheblichen Einschränkungen für den Verkehr.

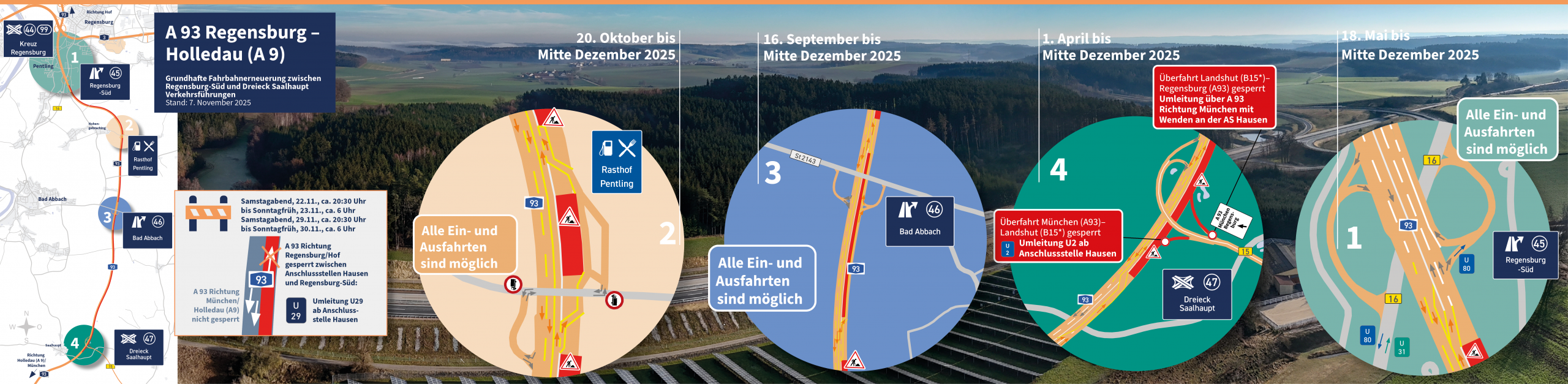

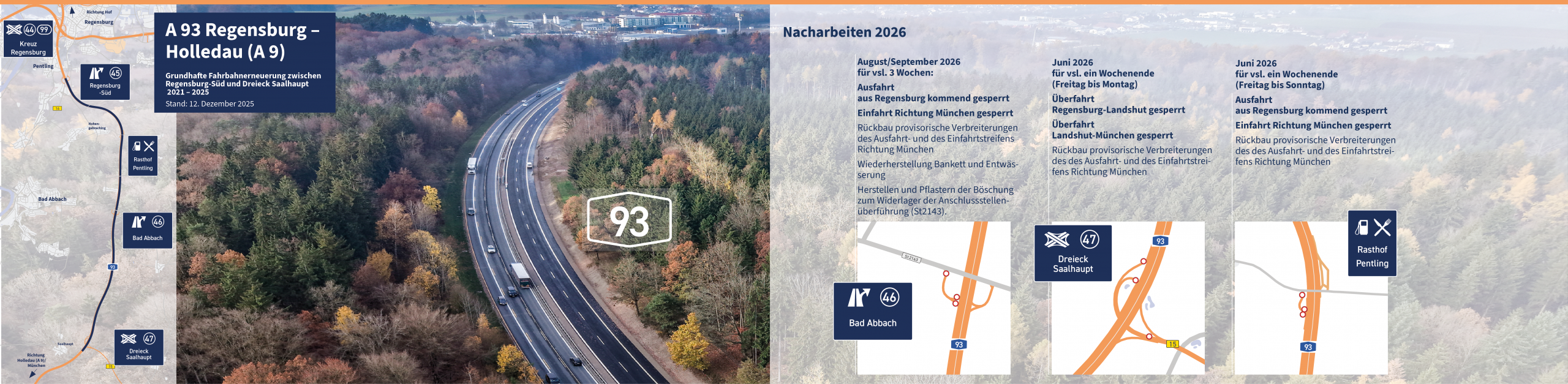

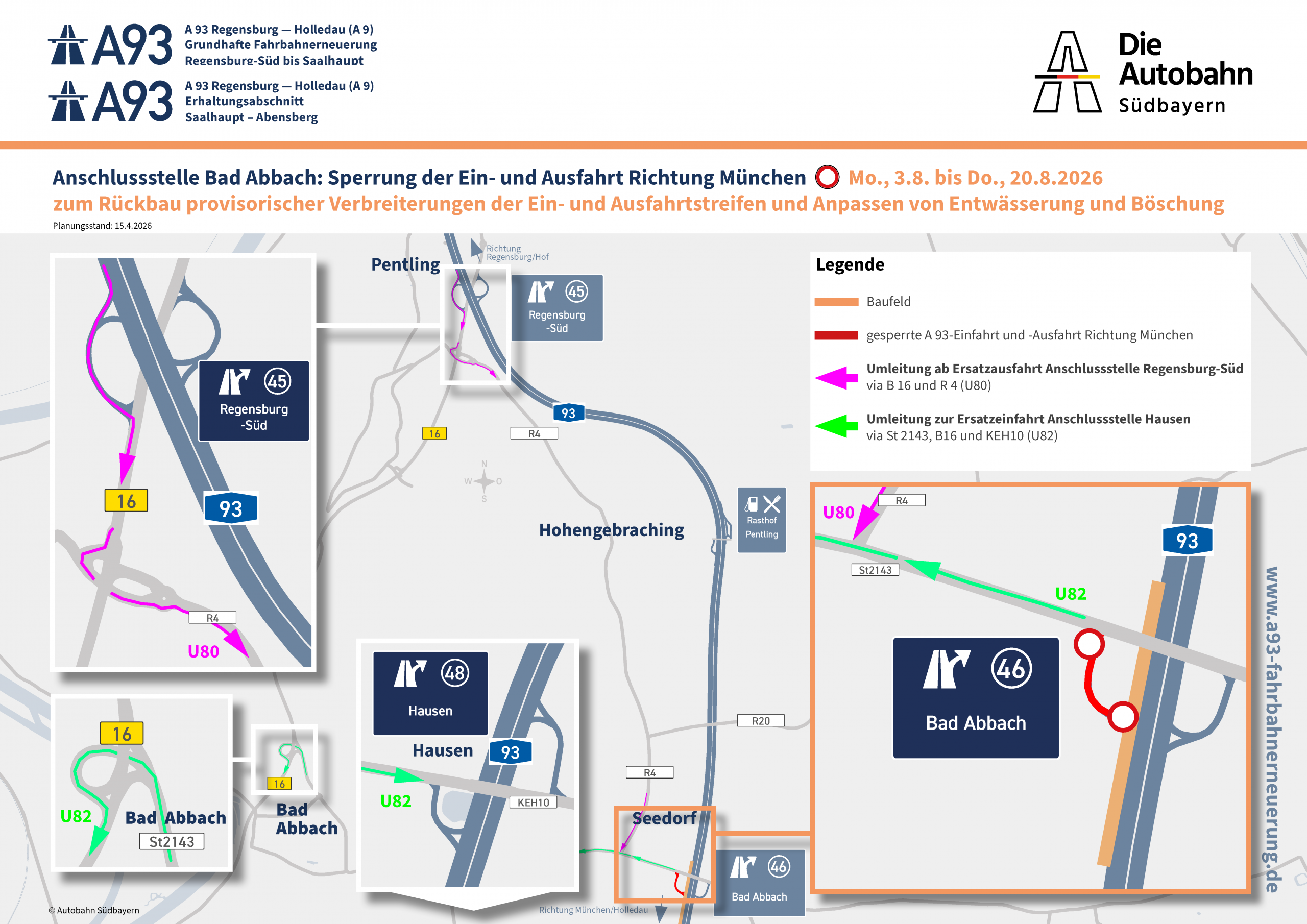

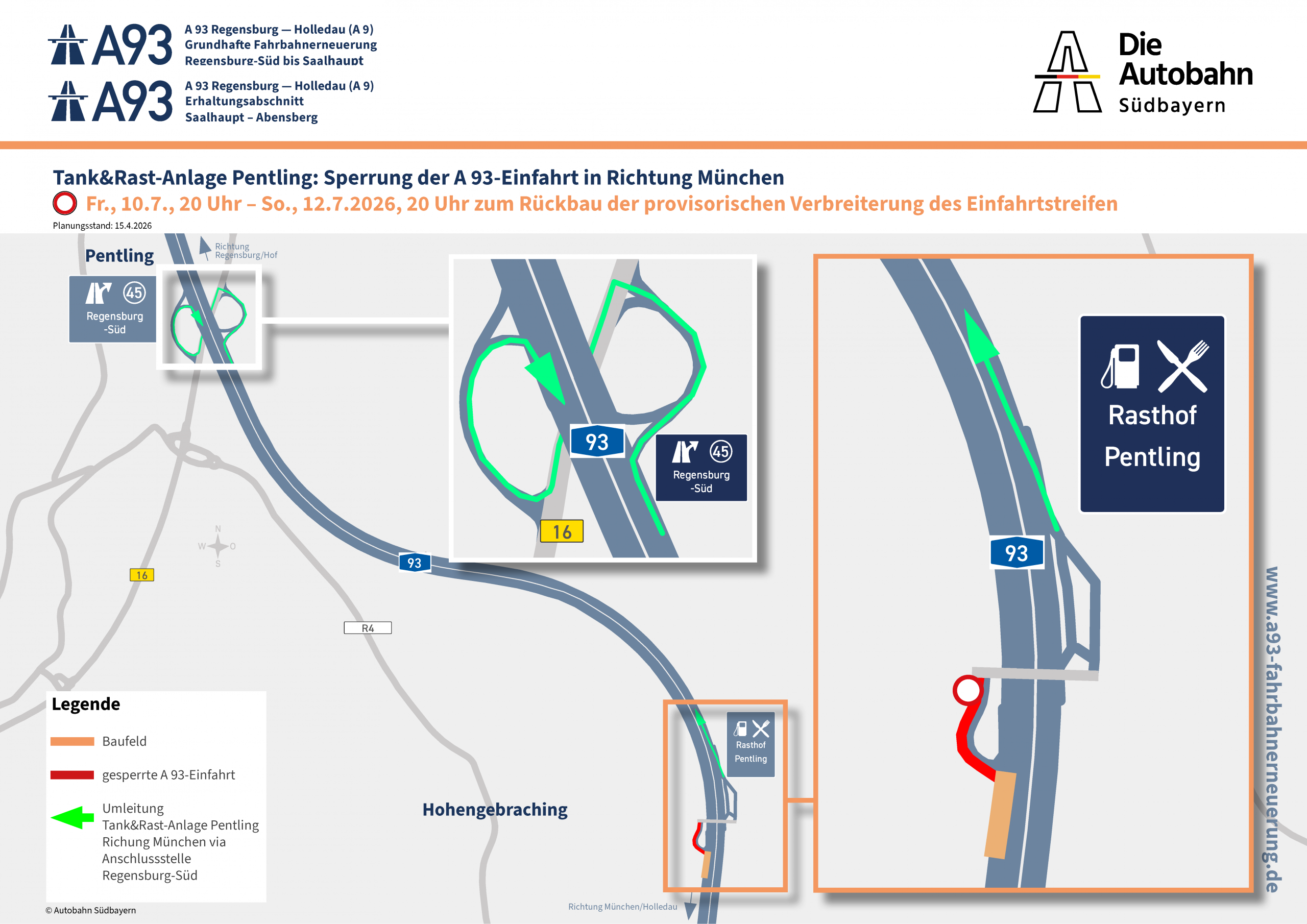

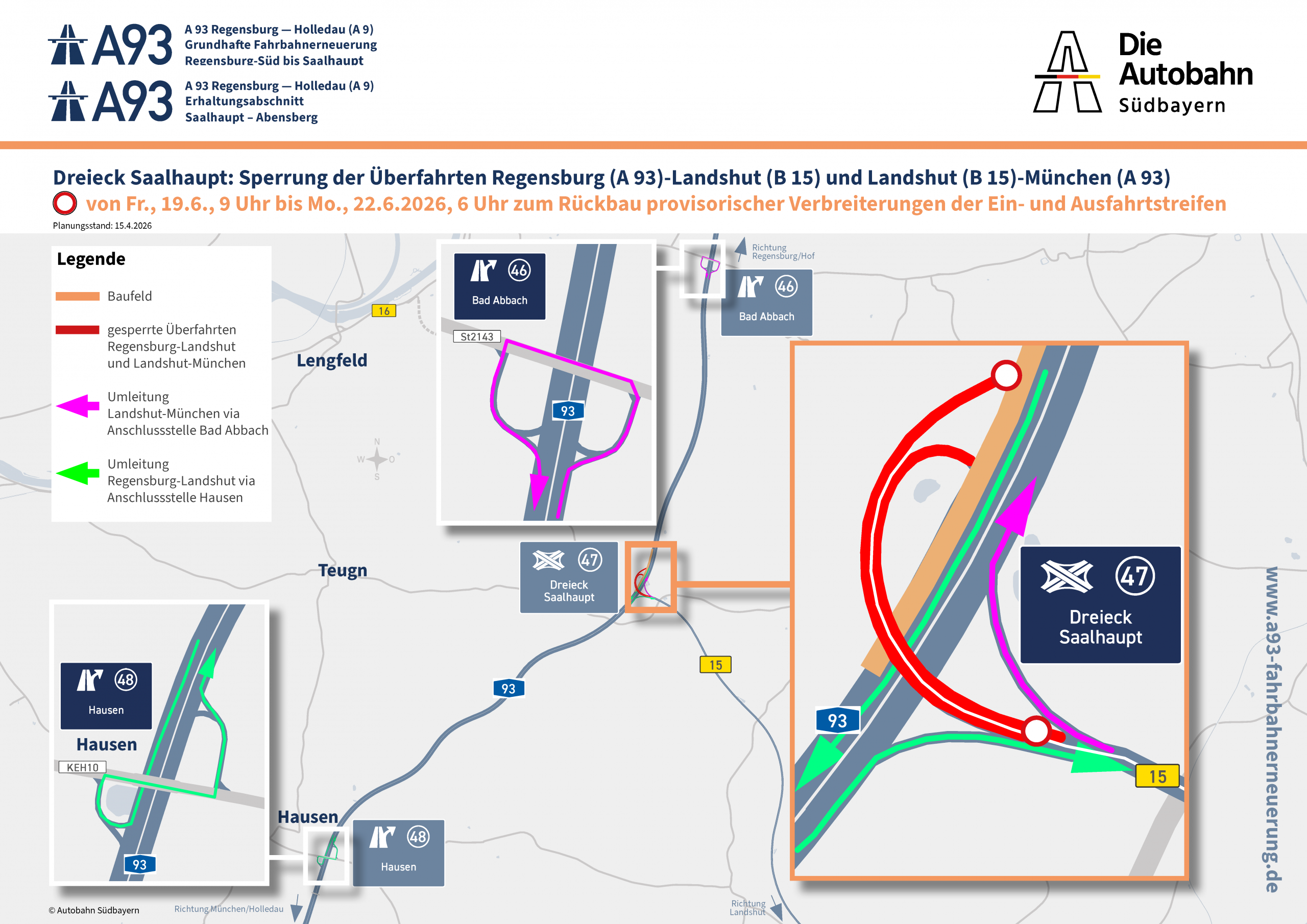

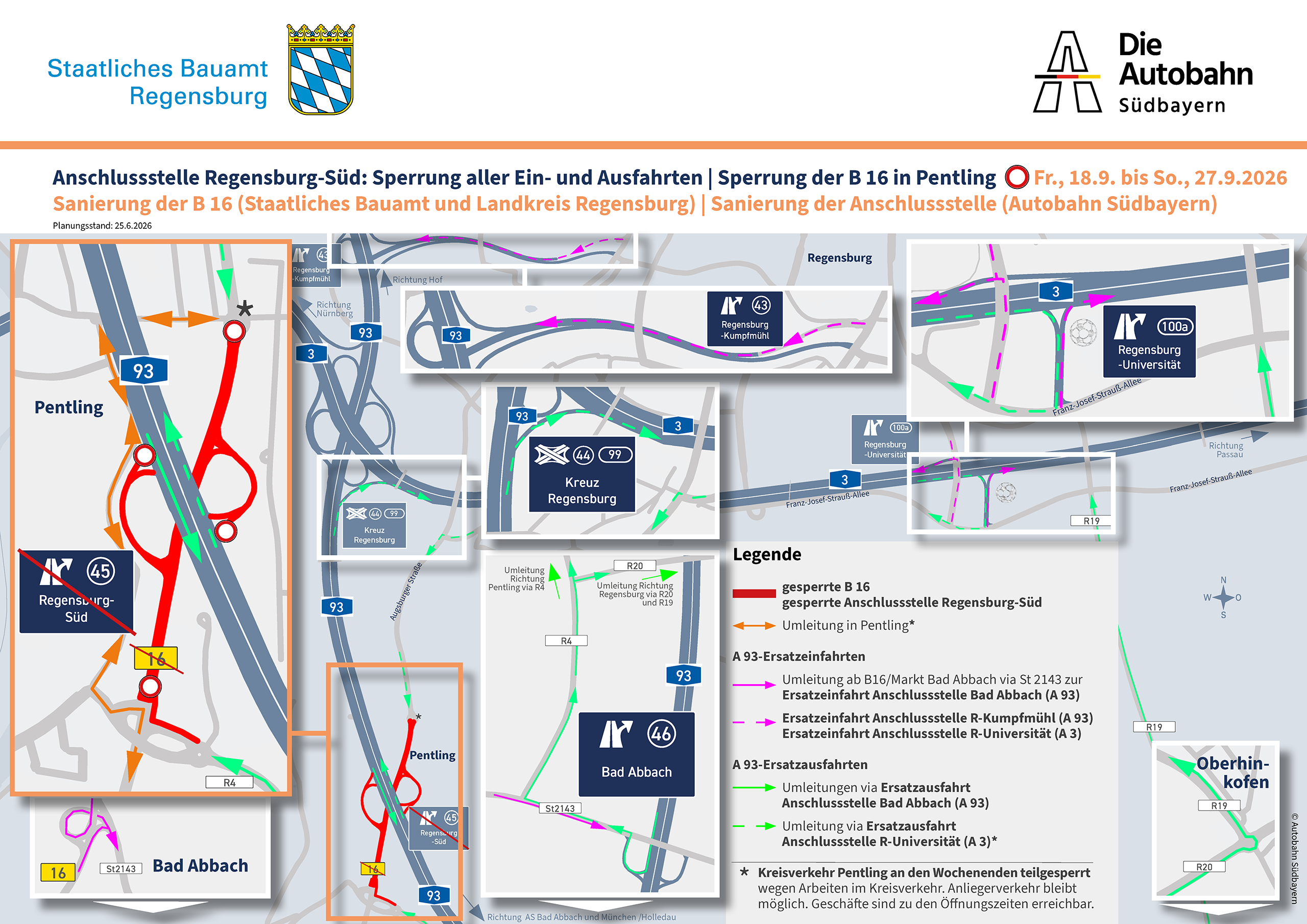

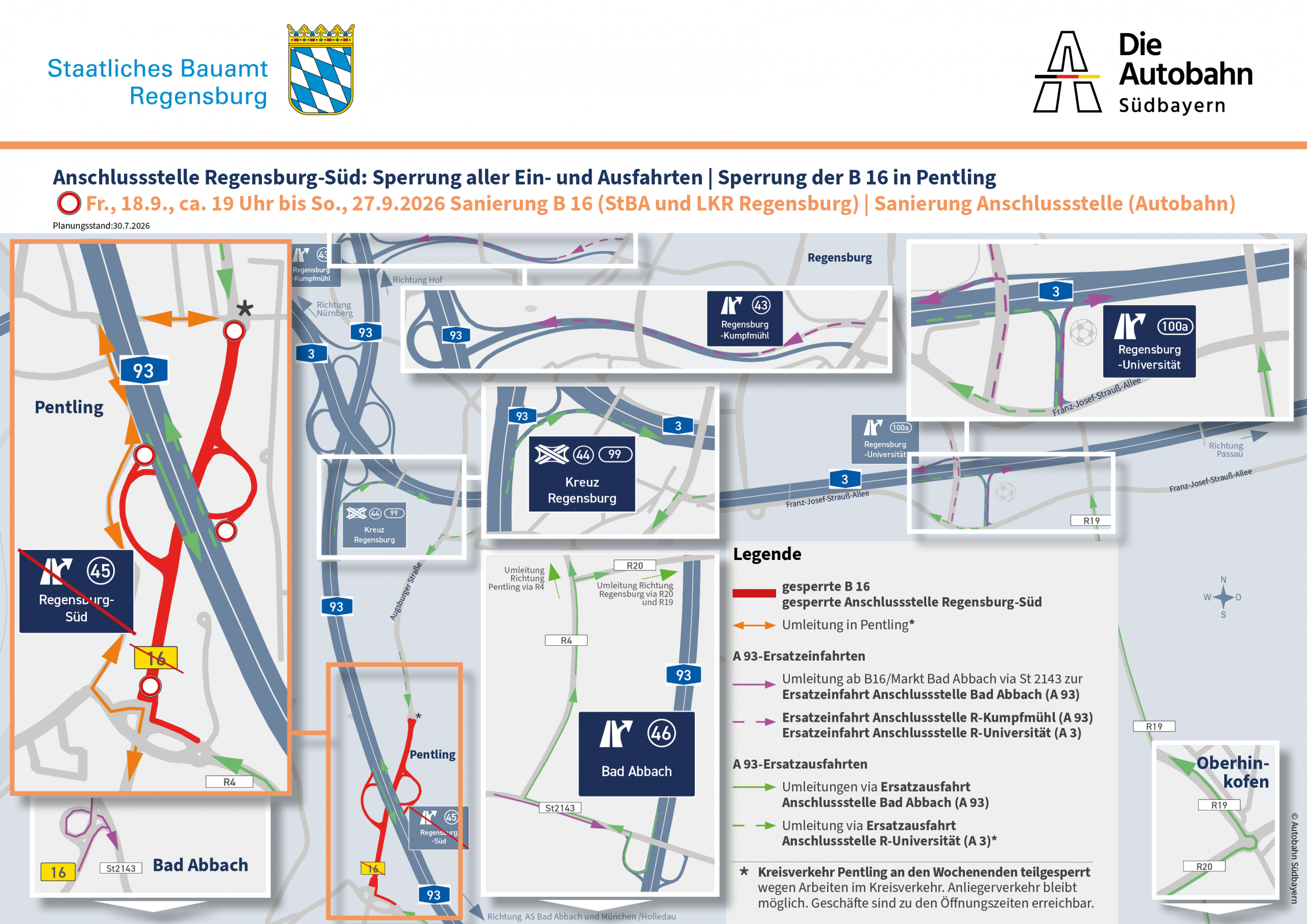

Im Jahr 2026 wurden im Streckenabschnitt notwendige Nacharbeiten durchgeführt. Es handelt sich dabei insbesondere um den Rückbau von provisorischen Verbreiterungen der Verzögerungs- und Beschleunigungsstreifen in Fahrtrichtung München am Dreieck Saalhaupt, der Tank&Rast-Anlage Pentling und an der Anschlussstelle Bad Abbach.

ab 2027: Erhaltungsabschnitt Dreieck Saalhaupt bis Anschlussstelle Abensberg

Der Abschnitt der A 93 zwischen dem Dreieck Saalhaupt und der Anschlussstelle Abensberg ist rund 13 Kilometer lang, umfasst drei Knotenpunkte und zehn Unterführungsbauwerke und wurde ebenfalls 1984 für den Verkehr freigegeben. Auch hier ist die Verkehrssicherheit auf der alten Betonfahrbahn der Antrieb für die anstehende grundhafte Erneuerung. In diesem Zuge werden auch die zehn Unterführungsbauwerke vollständig abgebrochen und neu gebaut. Die eigentlichen Vorarbeiten für diesen Erhaltungsabschnitt beginnen voraussichtlich 2027, die Hauptarbeiten sind ab 2029 geplant.

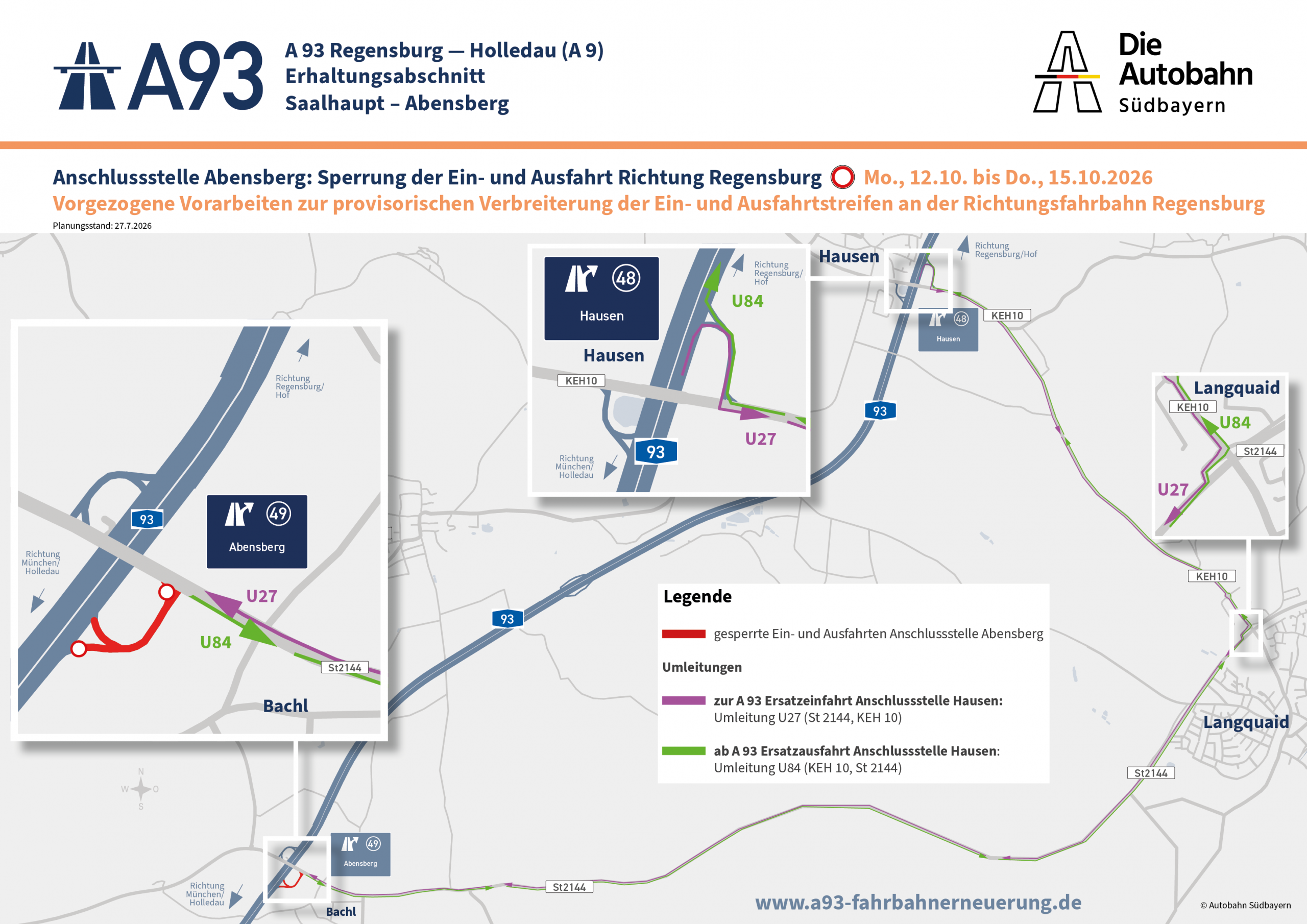

Im Jahr 2026 wurden an den Anschlussstellen Hausen und Abensberg vorgezogen Vorarbeiten  durchgeführt. Es handelt sich dabei um die Herstellung von provisorischen Verbreiterungen der Verzögerungs- und Beschleunigungsstreifen beider Anschlussstellen in Fahrtrichtung Hof. Diese sorgen dafür, dass die Anschlussstellen während der Arbeiten in den Folgejahren offenbleiben können.

Fragen und Antworten zum Erhaltungsabschnitt Saalhaupt bis Abensberg

Der Abschnitt der A 93 zwischen dem Dreieck Saalhaupt und der Anschlussstelle Abensberg ist rund 13 Kilometer lang, umfasst drei Knotenpunkte und zehn Unterführungsbauwerke und wurde 1984 für den Verkehr freigegeben. In den letzten Jahren traten immer mehr Schäden an den Fahrbahnen auf, die immer wieder repariert werden mussten. Um das Risiko von Vollsperrungen aufgrund von mangelnder Verkehrssicherheit künftig zu minimieren, wird für diesen Abschnitt eine umfassende Erhaltungsmaßnahme geplant. Diese umfasst

vsl. ab 2027 Vorarbeiten:

  • Provisorische Verbreiterungen Knotenpunkte, Einrichtung von Mittelstreifenüberfahrten
  • Stabilisierung der Dammböschungen

ab 2029 Hauptarbeiten:

  • Erneuerung Richtungsfahrbahn München inkl. Ersatzneubau der westlichen Teilbauwerke von 10 Unterführungen
  • Erneuerung Richtungsfahrbahn Regensburg inkl. Ersatzneubau der östlichen Teilbauwerke von 10 Unterführungen
  • Zeitgleich mit den beiden Erneuerungen der Richtungsfahrbahnen: Erneuerung der Entwässerungsanlagen im Mittelstreifen

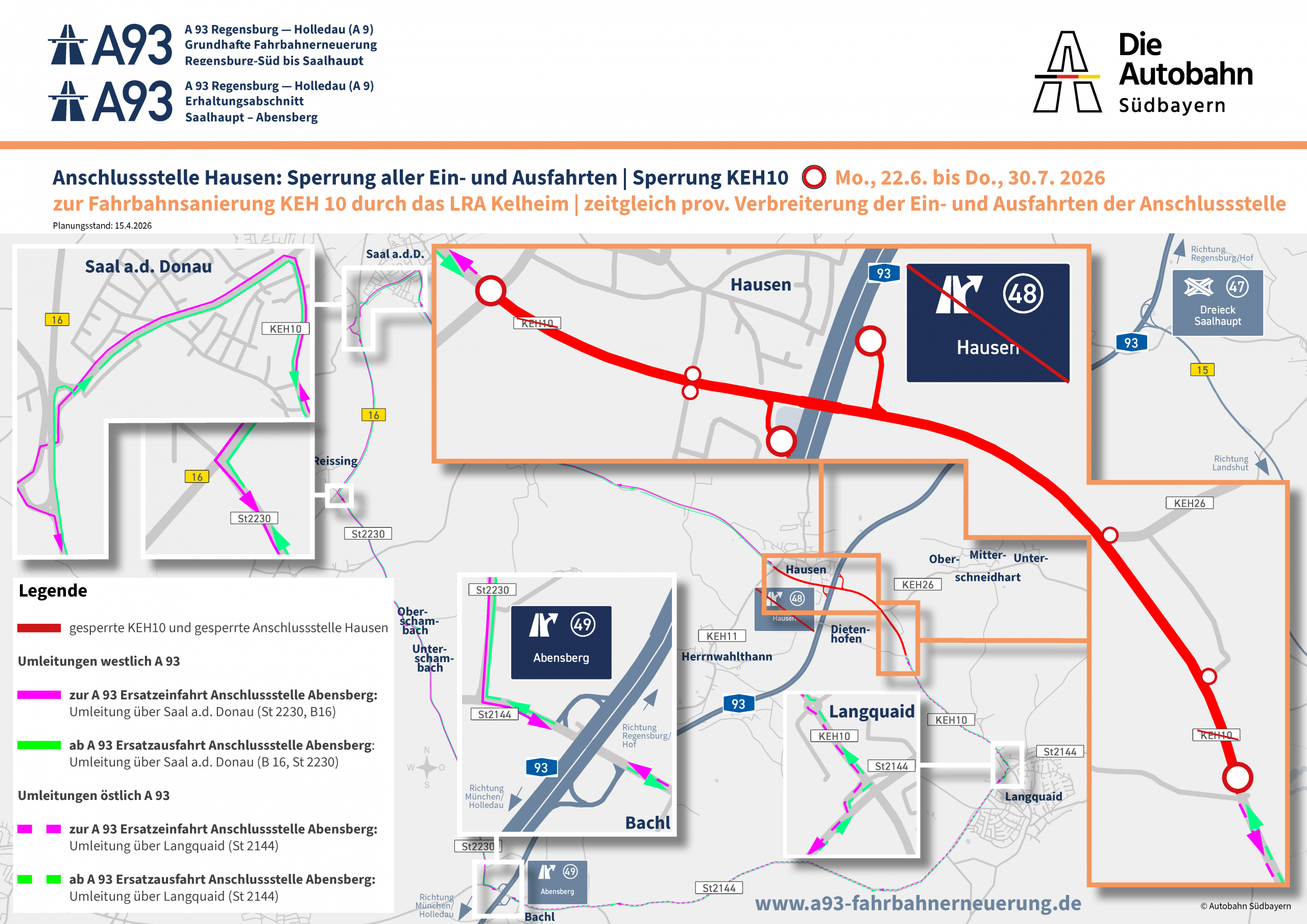

Aufgrund einer durch eine Sanierung der Staatsstraße KEH10 ohnehin notwendige Sperrung der Anschlussstelle Hausen im Sommer 2026, können schon 2026 an dieser Anschlussstelle vorgezogene Vorarbeiten durchgeführt werden. Die eigentlichen Vorarbeiten für diesen Erhaltungsabschnitt beginnen voraussichtlich 2027, die Hauptarbeiten sind ab 2029 geplant.

Als Planungsgrundlage wurden von Dezember 2025 bis Ende April 2026 Baugrunderkundungen entlang der A 93 in diesem Abschnitt durchgeführt – insbesondere in den Bereichen der 10 Unterführungsbauwerke, die im Zuge der Hauptarbeiten abgebrochen und neugebaut werden.

Fragen und Antworten zur Fahrbahnerneuerung Regensburg-Süd bis Saalhaupt

Bei umfangreichen, langjährigen Infrastrukturmaßnahmen wie der grundhaften Fahrbahnerneuerung der A 93 südlich von Regensburg ist es unvermeidbar, dass Kostenschätzungen und -berechnungen fortgeschrieben und an aktuelle Entwicklungen angepasst werden müssen. Gegenüber der Kostenberechnung aus dem Jahr 2019, die 75 Millionen Euro für die Umsetzung des Projekts vorsah, liegt die Kostenprognose der ersten Kostenfortschreibung (November 2024) bei rund 119 Millionen Euro.

Im Jahr 2022 mussten umfangreiche Sicherungsmaßnahmen an den Dammböschungen des Erneuerungsabschnitts durchgeführt werden, die noch im Jahr 2019 weder im Zeitplan noch in der Kostenberechnung berücksichtigt werden konnten, da sich deren Erfordernis erst nach Beginn erster Bauarbeiten zeigte. Hierdurch verlängerte sich nicht nur die Umsetzung des Projekts insgesamt um ein Jahr. Die notwendige Maßnahme, die ein Wegrutschen der Autobahndämme verhindert, verursachte auch eine Kostensteigerung für das Gesamtprojekt in Höhe von rund 19 Millionen Euro.

Weitere Kostensteigerungen entstanden durch einen gegenüber den Planungen höher ausgefallenen Entsorgungsbedarf.

Ein großer Anteil der Kostenerhöhungen sind auch auf den allgemeinen Preisanstieg zurückzuführen, der – mitbeschleunigt durch die Corona-Pandemie und Ukrainekrieg – im Baubereich zwischen den Jahren 2019 und 2024 rund 40 Prozent betrug.

Der Erneuerungsabschnitt der A 93 ist der erste Autobahnabschnitt in Südbayern, der keine Notrufsäulen mehr hat. Da die Produktion der orangefarbenen Notrufsäulen eingestellt wurde und damit auch die Ersatzteilversorgung, hat die Autobahn GmbH entschieden, das technisch veraltete Notrufsäulensystem außerhalb von Tunneln sukzessiv zurückzubauen: Für den A 93-Abschnitt bedeutet dies, dass nach dem baubedingten Abbau der Notrufsäulen entlang der Richtungsfahrbahn Regensburg/Hof keine neuen Notrufsäulen aufgestellt wurden. Damit Verkehrsteilnehmer davon abgehalten werden, die Autobahn zu Fuß zu überqueren, um eine der Notrufsäulen entlang der Gegenrichtung zu erreichen, werden auch diese Säulen abgebaut.

______________________________________________

Zahlen und Fakten 2021-2025

Bauzeit Vorarbeiten 2021 und 2022
Hauptarbeiten 2023 bis 2025
Länge rund 11 Kilometer, zwischen Anschlussstelle (AS) Regensburg-Süd und Dreieck Saalhaupt (B 15)
Kostenschätzung rund 119 Mio. Euro (Kostenfortschreibung, Stand: 11/2024)
Vorhabensträger Die Autobahn GmbH des Bundes, Niederlassung Südbayern, Außenstelle Regensburg
Art der Maßnahme Grundhafte Erneuerung / kein Ausbau
Knotenpunkte im Projektbereich Anschlussstelle Regensburg-Süd (B 16)
Tank&Rast-Anlage Pentling
Anschlussstelle Bad Abbach (St 2143)
Dreieck Saalhaupt (B 15)

Die auf dieser Webseite dargestellten Informationen entsprechen dem Planungsstand Oktober 2026
